電気設備老朽化更新工事(高圧機器)|東西オイルターミナル株式会社様
クライアント
東西オイルターミナル株式会社様
施設名
八代油槽所 A地区
工事内容
電気設備老朽化更新工事(高圧機器)
完成年月
2021 年 10 月
高圧機器にはそれぞれ更新推奨時期があります。経年劣化により高圧機器が故障すると、営業中に突如設備全体がストップする停電事故を引き起こしかねません。それらの予防保全のため更新工事を担当させていただきました。

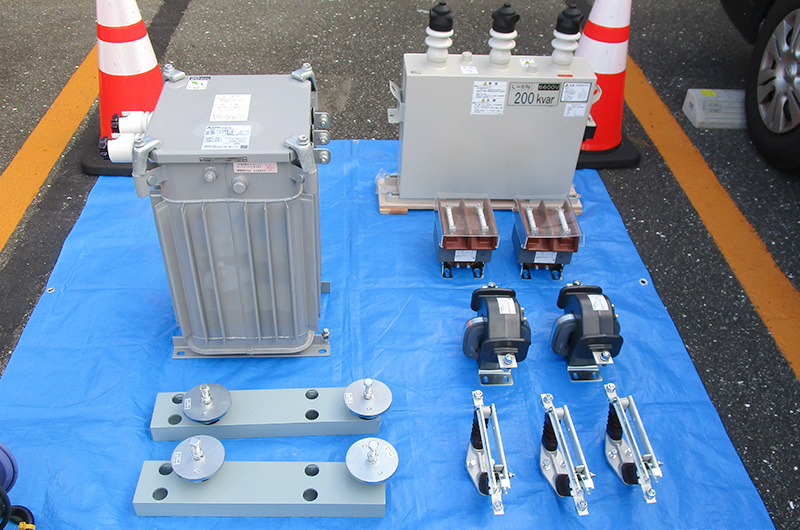

今回の工事ではお客様のご予算に合わせ、PAS(高圧気中負荷開閉器)及び受電ケーブルの更新と屋外キュービクルの高圧機器の更新を実施しております。
寒くなるにつれ灯油の出荷量が多くなるので、本格的に寒くなる前の10月までに工事完工をご要望されておりました。油槽所は年中無休で出荷を行っていますが、今回は受変電設備の更新を行うので構内全停電とする必要があり、出荷業務ができなくなるので繁忙期は避けたいということでした。
以上の理由から、速やかに完工するため段取りには細心の注意を払い、資材発注や停電処理の手配等には早めの行動を心がけました。
資材には半導体を使用した機器もあり、現在は入荷状況も不安定です。普段から長納期の機器もありますので受注後は速やかに仕様を確認し手配を進めました。また工事の際は油槽所の業務が出来なくなるため出荷調整をしていただけるように早めの日程連絡をさせていただいた他、停電中にお客様が暑い・暗いなどご不便を感じないよう仮設発電機で事務所の空調、照明などを使用できるように致しました。
